龙源精造匠心打造人工智能“核电站”——鹏城云脑Ⅱ项目幕墙工程

龙源精造参建深圳经济特区建立40周年重大项目——鹏城云脑Ⅱ项目,匠心打造人工智能的“核电站”。

鹏城云脑Ⅱ项目

被誉为人工智能的“核电站”

作为国家科研类新基建工程

项目建设将推进我国自主核心技术的发展

提升粤港澳大湾区乃至全国AI产业的国际竞争力


中国工程院院士、鹏城实验室主任 高文

投入超过10亿这样规模的科学装置,从论证到实施到完成,快的是5到7年。我们在深圳搞的云脑Ⅱ大科学装置。多长时间呢?从开始论证到装机完成9个月。


鹏城“最强大脑”超算系统集群进场

鹏城云脑Ⅱ项目位于深圳市南山区。项目建成后,计划实现1000P的AI算力,使得鹏城云脑成为一个1000P的AI超算系统,相当于52万台电脑的算力之和,被誉为我国人工智能的“核电站”。

1000P算力有多强大?举例来说,就是24小时内能处理100亿张图像,或1亿人的DNA,或1000万小时语音,或1万天的自动驾驶数据等。作为“国之重器”,它是集卫生健康、公安交警、巴士交通、政务等AI算力的重大科技基础设施,加速深圳市城市智能化进程,推进我国人工智能基础设施的发展。

鹏城云脑项目是深圳市首批列入的重大科技基础设施,首批启动建设的广东省实验室及深圳重大创新平台。作为新基建工程,项目的建设将推进我国自主核心技术的发展,提升粤港澳大湾区乃至全国AI产业的国际竞争力


方寸之间“大会幕墙工程显匠心

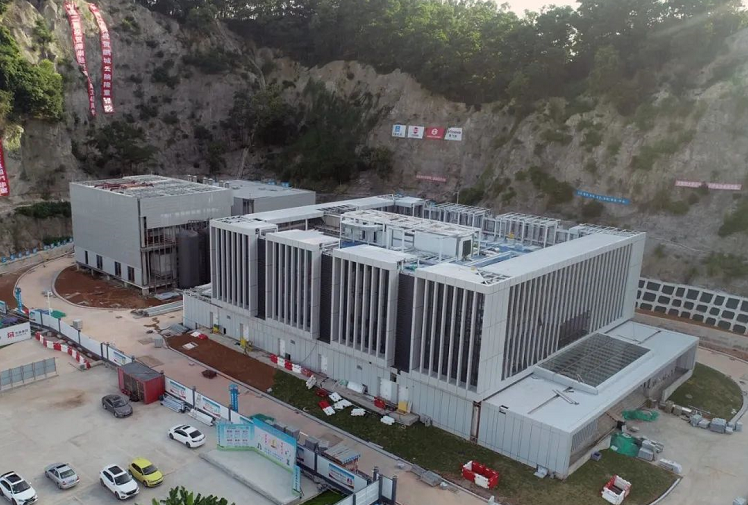

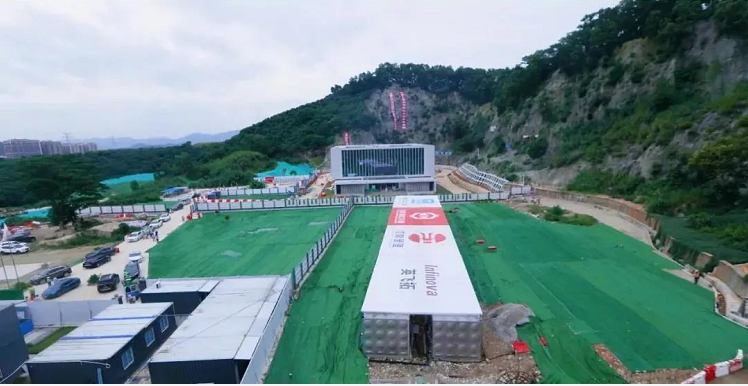

鹏城云脑,顾名思义,是城市的“智慧大脑”,这一“智慧大脑”的家,为3栋装配式建筑,建筑面积约6600平方米。面积不大,但要在90天内优质快速建成,也是不小的考验。

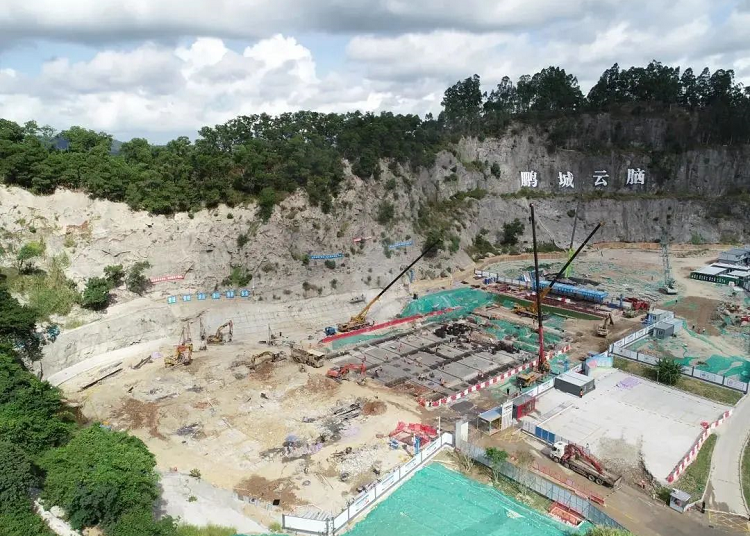

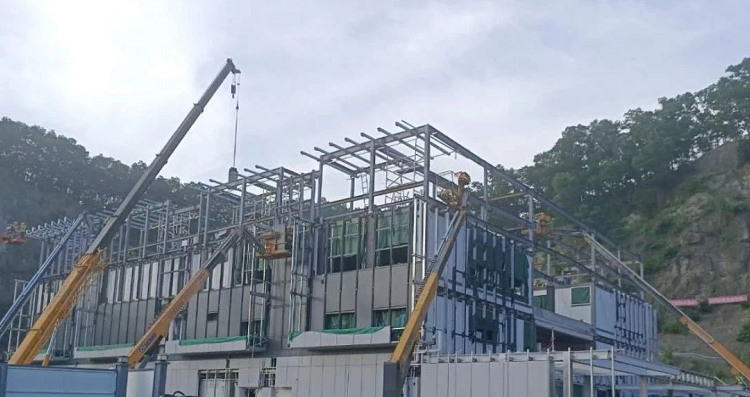

作为装配式集装箱构造,项目需先安装90个钢板预埋件,每个重量接近300公斤。这些“大家伙”不仅要1天之内全部安装并浇筑混凝土,且每个之间高低差不超3毫米,精细度对工艺要求极高。由于工期紧张,需要防水、幕墙、室内公共区域精装等22家工种同步作业。

作为数据中心,保障好设备的安全尤其重要。为了能抗击14级台风,鹏城云脑Ⅱ项目采用了4000多根钢构龙骨做支撑,每一根的横截面积相比常规幕墙的龙骨超出2到3

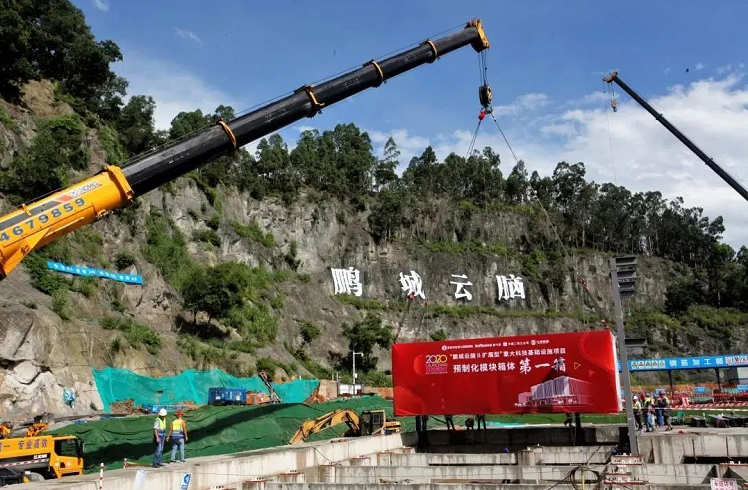

任务就是命令,龙源精造立即启动自己研发的快速建造体系。技术团队即刻进场开始工作,仅用3天时间即完成所有的深化设计,仅用1天时间完成了主要材料的选型,仅用5天时间完成了主材的加工图,到第7天主要材料就已经进场。通过科学的计划,有序的组织,先进的装备,优秀的工匠和实干的作风,确保了各环节精准无误和时间可控。

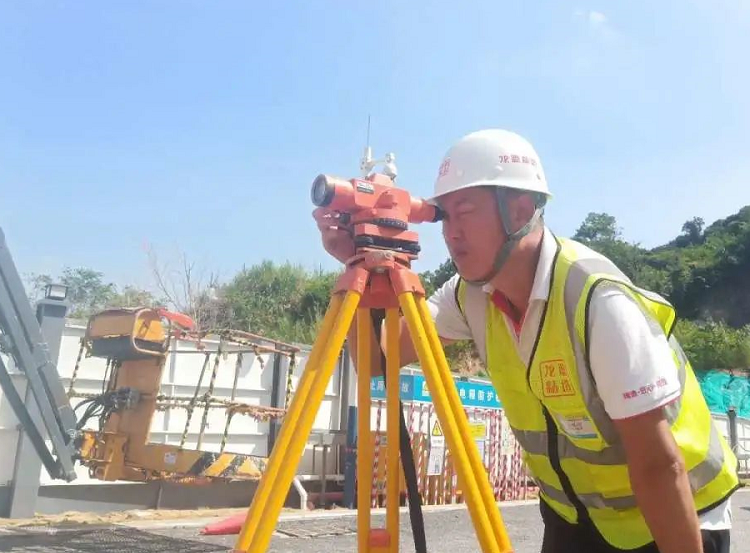

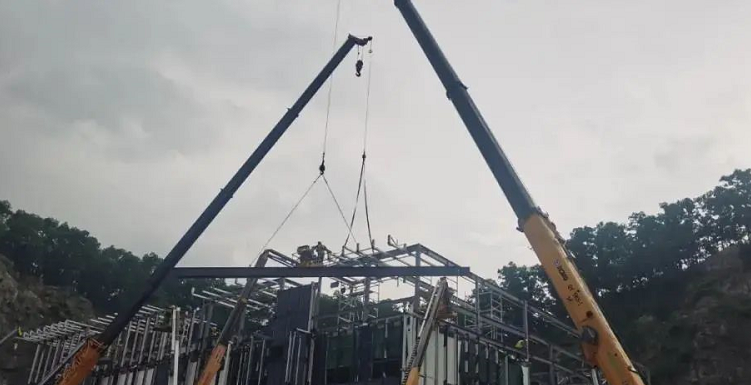

“我经历过60多个工程,这么大的龙骨,不多见。”项目幕墙负责人龙源精造的张耀增感慨道。为了完成这样的工艺,项目启用了5台汽车吊、28台曲臂车,一时间,狭窄的场地被挤得满满当当。吊装的关键在于定位精准,特别是300根5米长的横向悬空挑梁安装,需要完成900次定位。“项目用了一周时间去测量,虽然‘奢侈’,但只要万无一失,就值得。” 张耀增介绍道。此外,500块玻璃面板,每块都重达160公斤,安装时必须采用电动吸盘固定,吊车配合吊装。

项目幕墙负责人:龙源精造张耀增

深圳的9月,酷暑与暴雨交织。这时艳阳高照,那时暴雨倾盆而下。“常常是被浇个正着,但只要条件允许,我们的安装就不会停。”从9月17日进场,短短9天,龙源精造完成了超量的安装、焊接任务,以精湛的技艺按时完成工期节点。

建设者们敢闯敢拼,“晴天抢干,雨天巧干,白天大干,晚上加班干”,在工期紧,任务重,要求高的情况下,逐一攻克难关,创造了大科学装置建设的新纪录。
