记鹏城云脑项目部高效履约
第一次见到耀增,就深刻感受到他身上的直率和爽快,我把公司的情况介绍给他听后,他大概考虑了有一周的时间,然后就搭上了飞往深圳的航班,经过对公司的实地了解、以及与飞飞的沟通后,耀增告知我说“他之前的工作经历一直在北方,所以非常想到深圳来看看,龙源精造是他心仪的公司,在这里也许能让他得到不一样的收获”,就这样,我再次见到他就是办入职手续的时候了。开始他还担心不太适应,然而在鹏城云脑项目的建设过程中,他却展示出超乎常人的适应能力,高效率高质量的完成了鹏城云脑Ⅱ扩展型重大科技基础设施项目外幕墙的履约任务,并获得了项目业主方深圳市工务署的表扬。
凡事预则立,事前做好策划
鹏城云脑Ⅱ扩展型重大科技基础设施项目,位于南山西丽石壁龙地块北部片区,项目建筑高度16.05米,其中铝板幕墙11200㎡、玻璃幕墙1600㎡、格栅百叶758㎡、门窗58㎡。本项目最大的特点在于工期紧,任务重。甲方要求项目必须在深圳经济特区成立40周年庆祝大会召开前呈现完整效果,因为国家领导人对项目的关注,所以我们在工期和品质上都没有任何退路。
2020年7月13日,张耀增到公司报到,当天下午就去了鹏城云脑项目部,和负责内装的赵旭辉组成了临时项目部,在当时,就是这两个加入公司不到20天的人扛起了完成项目内外装施工履约的重任。在他们的推动下,项目部以及参与项目部支撑的公司部门人员从施工全局出发,在技术、材料及施工人员准备,平面作业布置,施工机具准备、人员安排计划等方面进行了详细的策划和论证。
和公司其他项目一样,他们进场即开始熟悉图纸,梳理施工工艺,摸清技术难点,讨论施工方案,不一样的是他们在人员有限、时间有限的情况下,对每个施工细节都进行了提前论证、沟通和确认,还针对可能出现的不利影响准备了预案,例如项目部最初计划采用效率较高的单元板块安装方案,在准备工作有序进行过程中,厂家却告知项目部无法在既定时间里生产满足现场所需的超长规格型号的单元板块,为了节约工期、提高效率,耀增迅速反应,牵头推动项目原设计方案从单元板块更改为构件式幕墙,从得知消息到最终确定新设计方案,所有工作都在2天内完成,同步也完成了施工方案调整和准备工作。
为了更高效的开展工作,耀增和旭辉都住在了现场的工人宿舍里,他们生活从简、工作从快。为了让项目施工是不受材料供应限制,他们提前做足了准备,一方面与公司供应链部门多次沟通,尽早的确定了材料厂家、订货周期、供货周期、加工周期、运输线路、运输时间等过程及到货时间节点,另一方面他们也亲自参与下单工作,追货工作,项目设计下单工作全部在施工前已完成,同时确保定制铝型材、玻璃面板、铝板面板等主材从下单开始一周内送达现场,小型辅助材料当天送达施工现场,这为后续项目的快速施工打下来坚实基础。
问题不过夜,让客户心里踏实
在张耀增看来,项目要按期完成目标就一定要做到问题不过夜,无论多晚都要把今天应该完成的工作完成。“他在现场既要担任项目经理组织施工,同时也要担任技术设计人员解决,晚上无论多晚都会把当天的问题解决,经常干到凌晨一两点。”这是公司履约管理部同事对耀增的印象。
为了提升履约效率,耀增每天都想尽办法提前准备和优化现场的作业条件,为了便于形成流水作业,他组织项目部根据项目特殊情况将主要材料根据施工段分块、立面分块及安装工序分块,组织材料按工作面和安装工序分批分块到场,做到每项工序开始前材料提前到场。由于项目工期紧,每一天的施工组织都很关键,项目团队清醒地知道现场一定要形成“你追我赶”的施工局面,因此他们更早的组织施工人员进场做好前期工作准备,在项目箱体结构没有开始吊装时,项目部就已经完成了库房搭设、加工厂搭设、现场临电布置、地面放线定位以及一层地面埋件的安装工作,等待主体结构施工。在主体开始施工后,项目部根据施工进度需求,陆续共投入大型机械设备共计投入5台25吨吊车、7台剪叉车、22台高空车进行施工作业,外幕墙施工进度从紧跟主体结构开始施工,到和主体结构同步施工,后期甚至超越了主体结构施工进度。
除了组织施工进度,现场还要及时解决很多突发性事情,比如按图纸首层玻璃门原在我们施工范围内,但箱体到场安装时却自带了钢制门,导致和幕墙图纸收口尺寸对不上,这直接导致了19樘门四周超200㎡铝板全部报废,原本不属于我方的责任,但耀增从大局出发,主动进行了协助解决,用5天时间重新加工并安装完成。比如现场夹缝中的幕墙很难安装,脚手架和吊篮都无法搭设,面对问题时项目部还是快速反应,最终采用高空车搭桥的方式完成夹缝中幕墙安装,并得到工务署许冰主任、彭主任、二局三成总赞许。项目部所做的行动业主都看在眼里,也因此对龙源精造圆满完成任务非常有信心。
拼尽全力,热情不减
8月24日华为箱体吊装完成,开始安装龙骨;
9月1日工务署署长到现场调研时,我们铝板已经开始大面积安装;
9月3日东、南、北首层大面铝板安装完成;
9月8日立面龙骨基本完成;
9月13日吊装屋面钢结构,2-3铝板开始安装,
9月15日华为首台超级大脑进驻,立面铝板封闭形象已展现;
9月20日外立面大面已安装完成;
10月12日立面已基本完成;
10月16日全部完工;

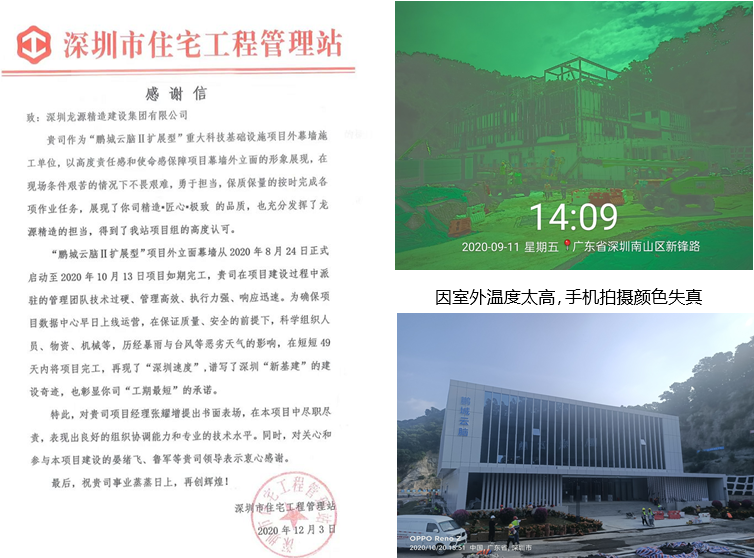

12月3日项目部得到深圳市工务署书面表扬肯定;
8月24日到10月16日,不到两个月时间里,项目从无到有,并完成迎接无人机拍摄任务,每一个节点的完成,都离不开管理人员和工人师傅们的齐心协力。在甲方和总包方的支持下,项目部晴天抢干、雨天巧干、白天大干、晚上加班干,这种状态从开工第一天,一直持续到完工最后一天,从未间断。面对高温酷暑,我们就想办法防暑降温;现场泥地施工,我们就想办法克服困难;过程中阵雨也是常有的事情,下雨时我们就下来躲一阵,雨停了又立即开始施工,经常是来不及躲雨就被浇成落汤鸡继续施工。
只有把每件事情都抓细抓实,才能确保实现结果。用张耀增自己的话说,只有尽力到无能为力,拼搏到感动自己,才能把事情做好,才能感动客户,赢得认可和尊重。在鹏城云脑项目,张耀增用自己的实际行动带领项目团队实现了目标、兑现了承诺,赢得了客户对我们实施团队和公司的高度认可。
